PoradnikAutor: mgr inż. Justyna Jóskowiak
Montáž stropu filigrán — podpery a nadbetónová vrstva

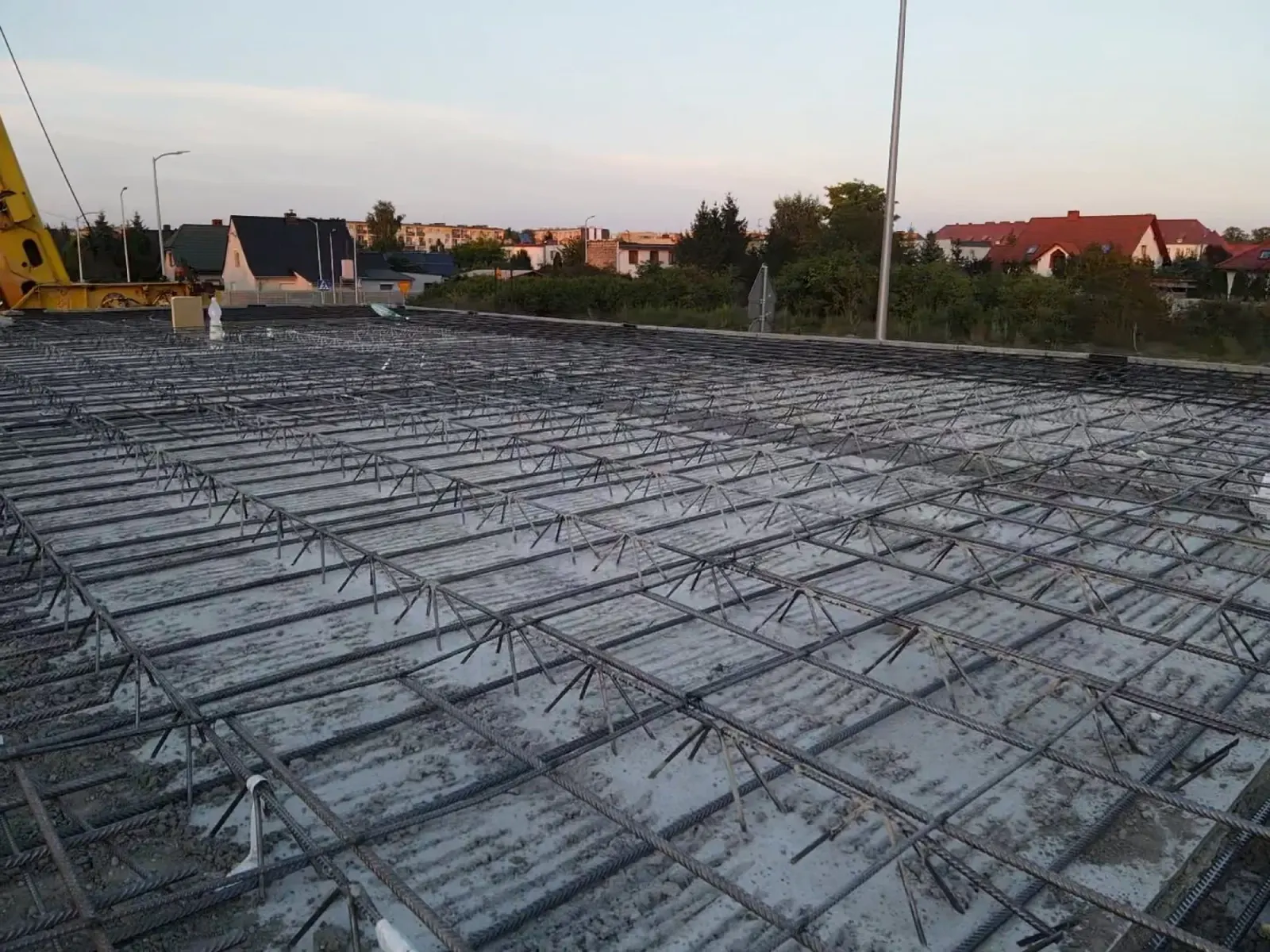

Montáž stropu filigrán vyzerá jednoducho: žeriav ukladá dosky, partia viaže výstuž, domiešavač leje nadbetón. Väčšina nákladných chýb však pramení z rozhodnutí, ktoré padnú skôr — pri osadzovaní podpier a pri demontáži debnenia. Nižšie je priebeh montáže podľa návodu platného pre naše dosky.
Jedno pravidlo platí nad všetkými ostatnými: ak sa návod líši od montážneho projektu alebo výkresu prvku, platí projektová dokumentácia — po potvrdení projektantom konštrukcie.
Skôr než príde prvá doska
Na stavbe musia byť k dispozícii: aktuálny montážny plán, výkresy prvkov, schéma podpier, výkresy doplnkovej výstuže a údaje o hmotnosti prvkov.
Kontroluje sa geometria objektu, výšky trvalých podpier, poloha otvorov, prievlakov a vencov, ako aj zhoda so základným projektom. Poradie dodávok sa dohodne tak, aby vykládka zodpovedala poradiu montáže.
Uprednostňuje sa podávanie dosiek priamo z vozidla na miesto zabudovania. Pri medziskladovaní sa dosky ukladajú na rovný, únosný podklad a podložky musia ležať zvisle jedna nad druhou, v zónach určených závodom.
Počet vrstiev v stohu sa určuje pre konkrétnu dodávku, so zohľadnením hmotnosti, geometrie a únosnosti spodnej dosky. Nie je dovolené predpokladať stály počet vrstiev bez potvrdenia.
Zakázané: skladovanie na mäkkom alebo šikmom podklade, prípadne s podložkami posunutými v jednotlivých vrstvách.
Montážne podpery — najčastejšia chyba
Podpery, podperné nosníky a krajné podpery sa osadzujú a nivelujú pred dodaním prvej dosky. Musia preniesť hmotnosť prefabrikátu, čerstvého betónu, výstuže, pracovníkov, techniky a montážnych zaťažení.
A teraz to najdôležitejšie, o čo sa najčastejšie potkýname:
Rozostup podpier vyplýva výlučne z montážneho projektu.
Neexistuje univerzálne pravidlo typu „každé dva metre" ani „každú pätinu rozpätia". Rozostup závisí od hrúbky dosky, rozpätia, montážnych zaťažení a statickej schémy konkrétneho stropu. Určovať ho na základe skúseností z iného objektu je neprípustné — rovnako ako nivelovať podpery pod stropom, ktorý je už zaťažený.
Ak v tomto článku hľadáte číslo, ktoré sa dá preniesť na stavbu bez nazretia do projektu — také číslo neexistuje a uviesť ho by bolo nezodpovedné.
Zdvíhanie dosiek
Na zdvíhanie sa používajú výlučne body uvedené na montážnom výkrese. Háky sa upínajú v uzloch priehradového nosníka, v mieste spojenia horného prúta s diagonálou. Zavesenie háka za samotný horný prút medzi uzlami je chyba, ktorá sa môže skončiť vytrhnutím výstuže.
Počet zdvíhacích bodov neurčuje samotná dĺžka dosky — vyberá sa na základe hmotnosti, geometrie, rozmiestnenia otvorov a tuhosti prvku. Všetky uvedené body musia byť použité.
Ak výkres neurčuje inak, uhol závesov sa uvažuje najmenej 60° voči rovine dosky. Menší uhol si vyžaduje individuálnu kontrolu síl v zdvíhacích bodoch.
Pred úplným zdvihnutím: skúšobné nadvihnutie do minimálnej výšky, kontrola rovnomerného napnutia závesov a vodorovnej polohy prvku. Nosnosť žeriava sa potvrdzuje pre skutočný pracovný vylet, nie pre menovitú hodnotu zo štítka.
Uloženie, styky a doplnková výstuž
Dĺžky uloženia a polohu výstuže vyčnievajúcej z prefabrikátu určujú výkresy. Plochy uloženia musia byť čisté a vyrovnané.
Po uložení dosiek sa vyhotovuje výstuž stykov, doplnková spodná výstuž, horná výstuž, vence, prievlaky a dovystuženie otvorov a prestupov. Orientačné množstvá výstuže pre typické rozpätia sme zhrnuli v texte o rozpätiach, hrúbkach a výstuži stropu filigrán.
Priehradové nosníky ani výstuž prefabrikátu sa nesmú rezať bez písomného súhlasu projektanta. Otvory neuvedené v projekte si vyžadujú kontrolu polohy voči výstuži — bez ohľadu na priemer.
Kontrola pred betónovaním
Preberanie tejto etapy zahŕňa osem bodov:
- uloženie dosiek v zhode s montážnym plánom a smerom orientácie,
- podpery kompletné, vyrovnané, bez známok vybočenia a sadania,
- dĺžky uloženia v zhode s dokumentáciou,
- výstuž stykov, horná a doplnková vyhotovená podľa výkresu,
- inštalácie a otvory zabezpečené,
- zabezpečené krytie výstuže,
- okraje stropu zaistené proti pádu,
- výstuž a podopretie prevzaté pred betónovaním.
Veľké otvory sa zabezpečujú proti prepadnutiu pracovníka, kontroluje sa tesnosť okrajov a prestupov.
Nadbetón
Horný povrch prefabrikátov sa očistí. Podmienky prípravy povrchu a zvlhčenia sa prispôsobujú technologickému projektu a počasiu.
Betón sa ukladá a zhutňuje tak, aby sa neposunula výstuž a lokálne nepreťažili podpery. Ošetrovanie sa začína bezprostredne po ukončení ukladania — nie na druhý deň.
Kedy odstrániť podpery
Kritériom demontáže je dosiahnutá pevnosť betónu a schéma zaťažení, nie počet dní od betónovania. Kalendár tu zamieňa následok za príčinu: tých istých štrnásť dní pri inej teplote dá inú pevnosť.
Ak projekt neurčuje inak, čiastočné odľahčenie s opätovným bezpečnostným podopretím možno zvážiť po dosiahnutí aspoň 70 % požadovanej pevnosti betónu. Úplná demontáž podpier nastáva výlučne po splnení kritéria určeného projektantom konštrukcie.
Pri realizácii ďalších podlaží platí bezpečnostné podopretie: podpery vyššieho podlažia prenášajú sústredené zaťaženia na nižší strop. Skontrolovať treba únosnosť celej cesty prenosu zaťaženia až po konštrukciu s dostatočnou pevnosťou — nielen strop bezprostredne pod ňou.

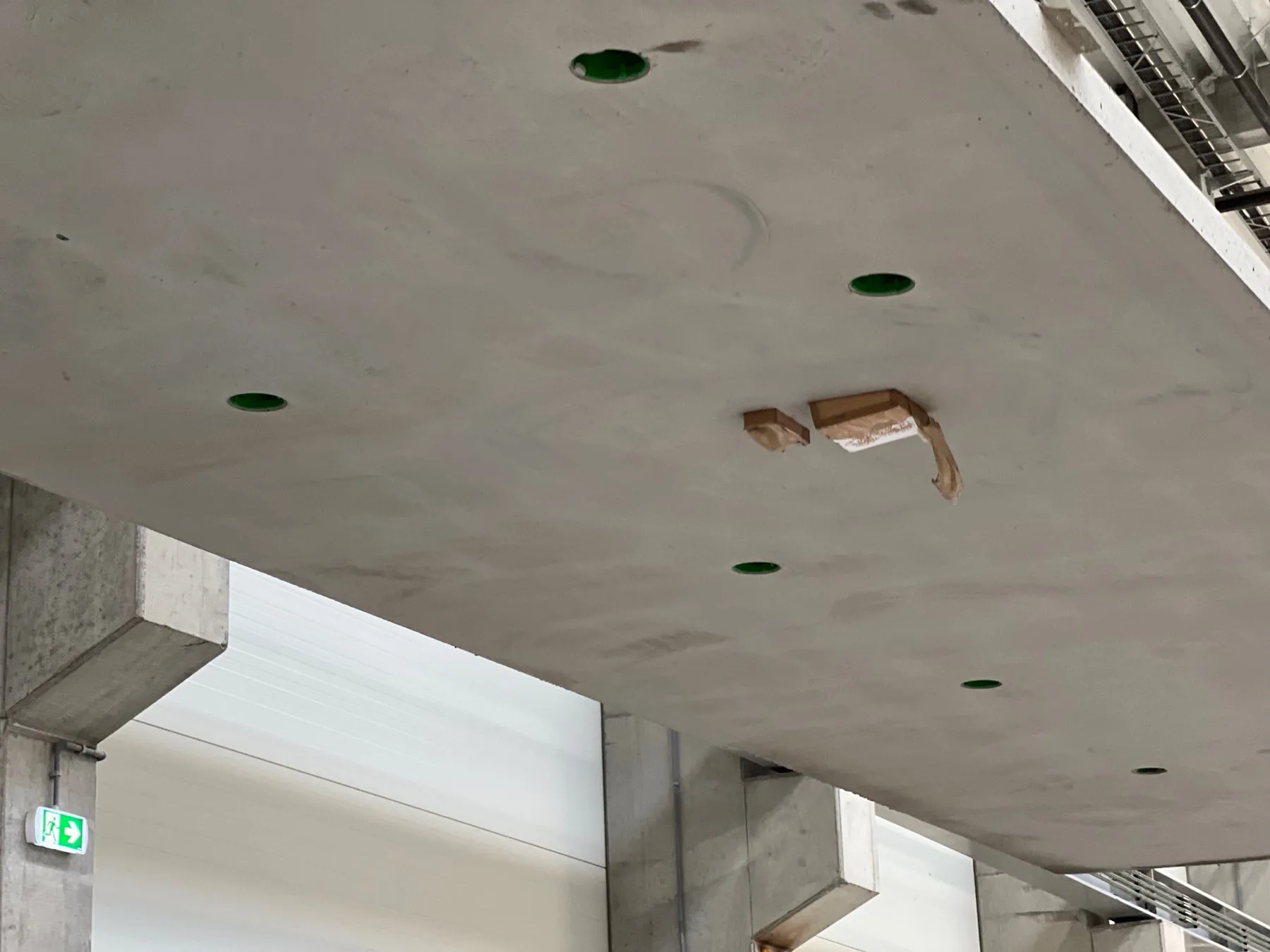

Povrchová úprava
Spodný povrch je pripravený na úpravu podľa štandardu povrchu určeného v objednávke. Styky sa pripravujú protitrhlinovým systémom vhodným pre plánovanú vrstvu.
Drážky a otvory sa vyhotovujú výlučne v zónach povolených dokumentáciou. Výstuž sa nesmie rezať ani v tejto fáze.
Úplný návod s výkresmi, schémou podopretia ďalších podlaží a preberacím formulárom je na stiahnutie v sekcii na stiahnutie a parametre výrobku opisuje karta stropov filigrán.
